1月8日,武汉轨道交通12号线(江北段)土建3标项目部顺利攻克了汉钢站110KV高压电力迁改的施工拦路虎,为汉钢站基坑全封闭施工、全面掀起大干高潮拉开序幕。
汉钢站斜跨琴台大道东西方向分布,琴台大道两侧布设有110KV、10KV、天然气、自来水、军缆、通信等8种管线交错,严重影响汉钢站基坑开挖及全封闭施工,其中110KV高压电力迁改影响汉钢站8幅地连墙无法施工,是制约项目乃至全线工期的关键因素。

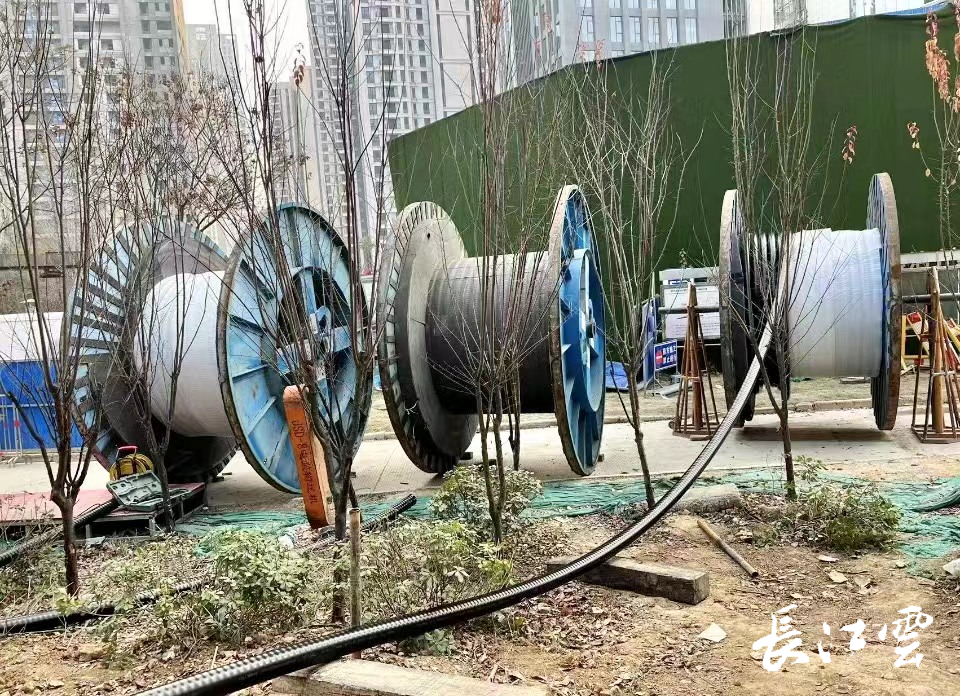

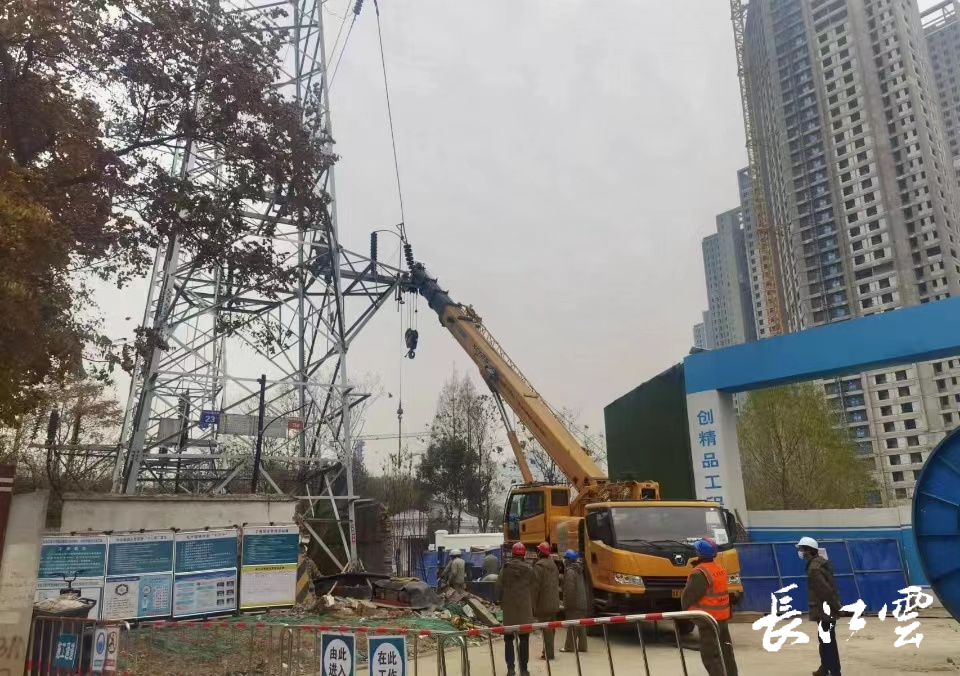

为加快110KV高压电力迁改流程办理工作,面对管线错综复杂、施工场地受限、安全风险大等诸多不利因素,项目部积极筹措,与开投指挥部、设计单位、产权单位沟通对接,并邀请市城建局、区建设局到现场办公协调,不断完善、优化迁改方案,首先解决了产权单位需求;同时,项目部积极配合迁改施工单位,办理了占用道路、城市道路挖掘等系列行政许可证,积极协调武汉市交管局完成对琴台大道封路施工,排除一切外部干扰因素,确保迁改单位顺利进场施工。目前,110kv高压电力迁改已完成,为后期8幅地连墙施工提供了场地条件。
下一步,项目部将重点围绕地连墙施工、基坑全封闭、基坑开挖、盾构始发等工程展开工作,同时以顺利完成110kv高压电力迁改为契机,持续深入学习贯彻党的二十大精神,紧盯关键节点,压实压紧管控责任,稳步推进后续工程施工,冲刺2023年一季度施工产值目标,凝心聚力奋进12号线建设新征程。
来源|武汉城乡建设 长江云
