开拓思路保目标 真抓实干创效益 ——武汉地铁8号线二期二标项目亏损治理纪实

来源:武汉人才网 时间:2023-01-11 21:42:16 作者:武汉人才网 浏览量:

武汉地铁8号线二期二标项目部积极践行大商务管理理念,上下联动,系统推进,实现了项目减亏治亏任务目标,为公司强基增效做出了积极贡献。近日,该工程获得2022-2023年度国家优质工程奖。

武汉地铁8号线二期线路已于2021年1月2日开通运营,公司参建项目包含博物馆站~中南医院站区间、中南医院站、中南医院站~水果湖站区间、水果湖站、水果湖站~洪山路站2站3区间工程。

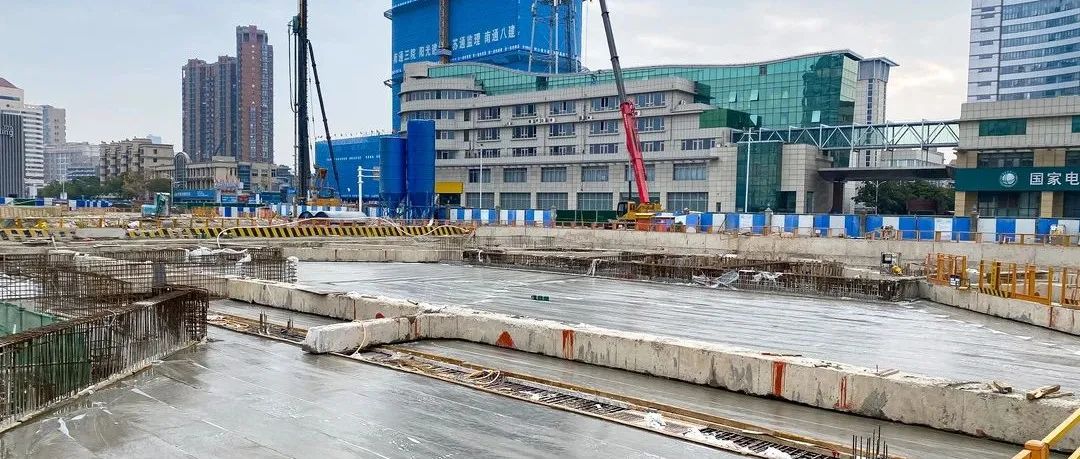

▲中南医院站施工现场

项目在过程中经历了材料和土方涨价、军运会抢工和疫情等影响,大幅增加了项目成本,导致项目亏损。项目部针对存在的不利因素进行总结分析,制定了创效目标和措施,内挖外拓,真抓实干,全力以赴开展亏损治理工作。

变更创效
全面推进设计变更和签证工作

项目多次召开亏损治理专题会,深入研究合同条款和工程计量规则,对竣工图、设计变更和现场签证进行认真梳理,重新编制了收入变更和签证资料,经多次与监理、审计、业主沟通协商,确认了一项变更,实现了二次经营创效。

▲建成的车站

其中水果湖站1号出入口,设计下负一层结构变更为地下三层周边区域多为老旧拆迁楼,地下有沉淀池等构筑物,工程桩施工存在诸多安全隐患。确保施工安全,项目部综合研判,联合设计院、监理、业主等单位对现场进行了见证取样,召开了专题会议研究。经多次沟通协商,业主同意增加基底和桩间加固、工程桩和桩底压浆两项施工内容,该项设计变更为项目增加了效益。

索赔创效
联合全线共同解决共性问题

2016年项目投标期钢筋、水泥、混凝土等大宗物资均处于低价位,工程施工期间这三项主材涨价均在150%左右,同时地方加强了建筑施工环保管控,导致土方外运价格异常上涨,几项价差导致项目的成本大幅增加,对项目经营结果产生很大影响,如何实现突破是摆在项目领导班子面前的一道难题!

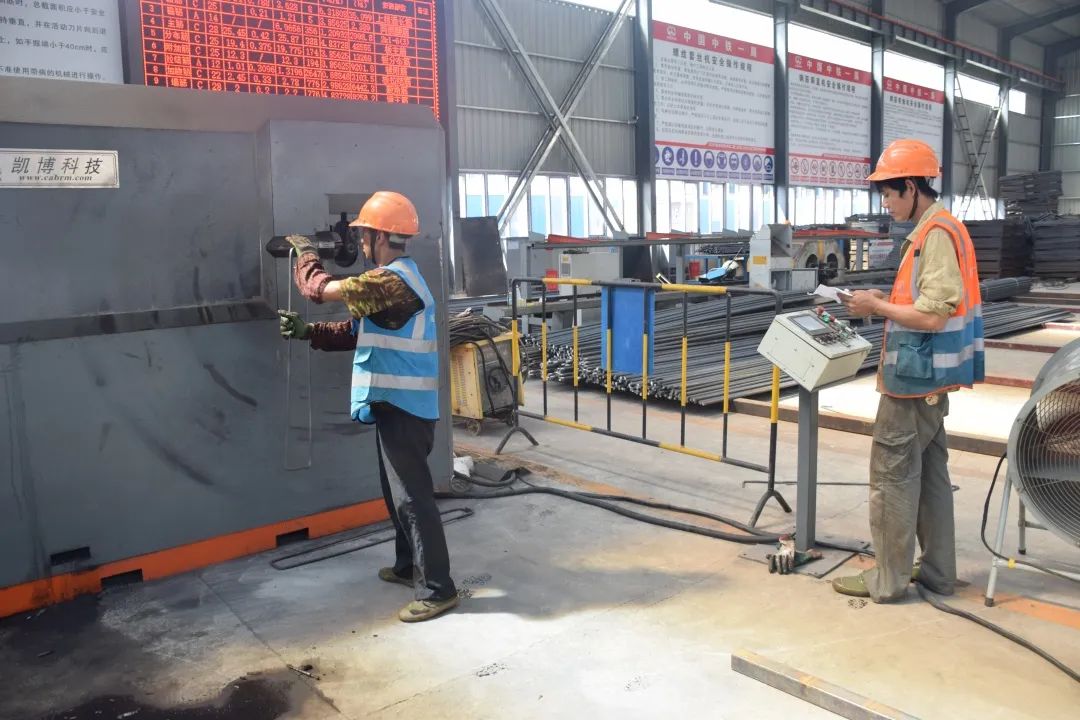

▲材料现场

竣工结算时项目收集汇总湖北省建设厅、武汉市建设局和定额站相关文件,与8号线其他单位共同研讨,统一编制了索赔报告,积极争取业主执行省市两级相关文件,调整相应合同条款,补偿施工单位增加的成本。最终,业主对土方消纳费、材料调差等事项进行了费用补偿,为项目实现减亏奠定了坚实基础。

时间创效
最先完成竣工结算工作

疫情发生以来,项目内部各项工作受到严重影响,外部监理、业主单位的人员频繁变动,造成可能审批过长等问题,给项目竣工结算工作带来很大的不确定性。

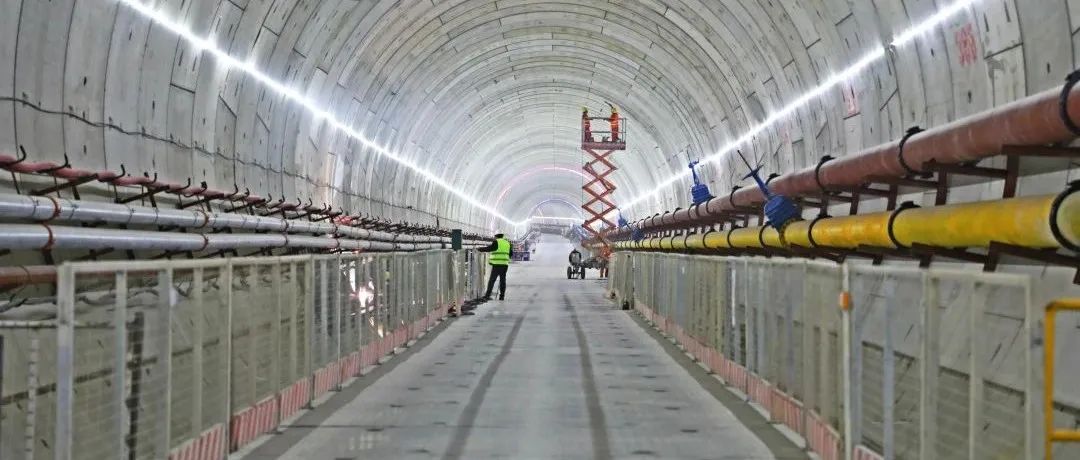

▲中水区间成型隧道

项目落实公司亏损治理“一项一策”措施,定期开会分析,抓主要问题和关键环节,积极对接监理、设计、业主单位人员,配合审计加快审计速度,按计划稳步推进竣工结算工作。通过一年多多方努力,2022年9月完成了结算谈判,成为全线第一家完成竣工结算的单位。截至2022年12月,项目已完成收款97%,实现了既定目标。

思路决定出路,行动决定结果。项目部加强商务策划,锁定目标,稳步推进,通过变更索赔等方式,最终实现了项目亏损治理,谱写了项目创效的新篇章。

编审丨城宣

供稿丨田琛

【往期推荐】

身边的榜样丨王永辉:当好“工程管家”,为项目建设保驾护航

南通地铁2号线06标体育公园站主体结构顺利封顶

【城轨质量巡礼·大连篇】在梭鱼湾海底筑就坚不可摧的“地下长廊”——大连地铁五号线04标海底隧道施工侧记

微信扫一扫分享资讯
分享到:
客服服务热线
24小时服务
微信公众号
手机浏览

Copyright C 2020 All Rights Reserved 版权所有 潮起人力资源服务

地址:武汉市高新区 EMAIL:

Powered by PHPYun.

用微信扫一扫
